成宜高速ZCB1-4项目
2019-12-19 14:25:19

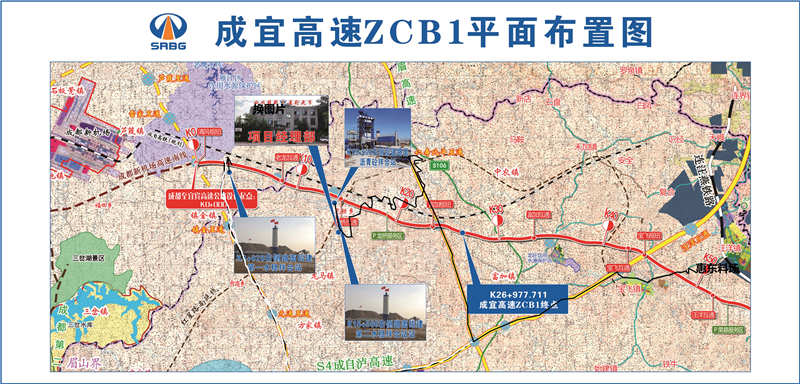

成都至宜宾高速公路(以下简称本项目)起于成都经济环线高速(成都三绕),对接天府 国际机场高速南线,起点设置清风(工可为“芦葭”)枢纽互通与之转换,路线向南,经老龙 乡西侧,龙桥乡东侧,设置富加北枢纽互通与 S40 遂资眉高速十字交叉,后过仁寿县富加镇 东,上跨 G4215 蓉遵高速,设宝飞枢纽互通与之实现交通转换,路线向南,经宝飞镇以东, 涂家乡东、经汪洋镇西、四公乡东、松峰乡东进入威远县境内,经小河镇西侧入荣县境内, 后经余佳乡东,双古镇东侧、铁厂镇以西、 在烂壶冲水库东侧上跨乐自高速,后经度佳镇、 杨佳乡、河口镇、合什镇、观音镇以东、于庙滩、石板溪两跨越溪河,经过隆兴乡以东,过 银定村,三合场、簸箕箩、止于乐宜高速(G93)K678+100 中峰寺,对接宜宾过境高速公路西 段,路线全长约 156 公里。广东省交通规划设计研究院股份有限公司(以下简称我司)承担 本项目 ZCB1 标(K0+000~K26+977.711)施工图勘察设计任务。 成都至宜宾高速公路按双向六车道高速公路标准建设,设计速度 120km/h,路基宽度 34.50m。本标段主线路线总长 26.978km,设大桥 4948/16 座,中桥 114m/3 座,桥梁比例为 18.76%。互通立交 4 处,服务区 1 处。

 成宜高速ZCB1-4项目经理部负责K0+000-K26+978段路面工程施工,路线全长26.978km,含清风枢纽互通、老龙互通、龙桥互通、龙桥服务区和富加北枢纽互通。主要工程量有15cm厚级配碎石垫层989542 m2,36cm水泥稳定碎石底基层932819 m2,19cm水泥稳定碎石底基层23362m2,20cm水泥稳定碎石基层901964m2,19cm水泥稳定碎石基层23215m2,同步碎石封层1070051 m2,透层885769 m2,乳化沥青粘层2835139 m2,4cm改性沥青玛蹄脂碎石SMA-13上面层1022822 m2,6cm改性沥青中粒式沥青砼AC-20C中面层1022822 m2,8cm中粒式沥青砼AC-20C下面层789515m2,28cm厚混凝土面板22997 m2。其中级配碎石和水泥稳定级配碎石底基层、基层混合料约160.2万吨;沥青混合料约40万吨。

工程总造价:本项目路面施工总造价约4.6亿元,100章费用业主按实际情况予以支付。

工程总工期:本项目路面施工工期为16个月,施工准备期3个月,2019年9月-2019年11月;施工期13个月,2019年12月-2020年12月。

返回上一步
